從 20 坪住宅、53 天、121 人次,看懂裝修真正的風險在哪

本文由繆思雅集室內裝修設計有限公司—大貓老師 林敬謙 撰寫

發布日期:2026-06-28|最後更新:2026-06-28



30 秒快速總結

AI 改變了設計方式,卻沒有改變裝修工程的本質。

即使只是 20 坪住宅,從保護工程到清潔完工,實際進場人次就高達 121 人次、53 個工作天。

問題從來不在「設計師厲不厲害」,而在於:

是否有人、有沒有制度,能夠整合、調度並為這 121 人與 53 天的結果負責。

施工現場堆放木作材料、磁磚與油漆工具

AI 能畫圖,但裝修現場,離不開「人」

這兩年,AI 讓設計產業產生巨大變化。

生成圖像、快速提案、即時修正,確實讓「設計」這件事更有效率。

但在建築與室內裝修的實作端,從工程一開始的保護工程,到最後的清潔交屋,每一個環節都仍然離不開「人」。

而且不是一個人,是很多人。



一個 20 坪住宅,實際需要多少人?

我們用最單純的住宅案例來拆解,一間約 20 坪的房子,實際現場人力如下:

  • 保護工程|1 天 × 2 人 = 2 人次
  • 水電工程|5 天 × 3 人 = 15 人次
  • 空調工程|2 天 × 2 人 = 4 人次
  • 木作工程|15 天 × 2 人 = 30 人次
  • 油漆工程|15 天 × 2 人 = 30 人次
  • 系統櫃工程|5 天 × 4 人 = 20 人次
  • 玻璃工程|1 天 × 2 人 = 2 人次
  • 琺瑯板工程|1 天 × 2 人 = 2 人次
  • 水電安裝(燈具、面板)|2 天 × 2 人 = 4 人次
  • 空調設備安裝|1 天 × 2 人 = 2 人次
  • 木地板工程|1 天 × 2 人 = 2 人次
  • 收尾作業|3 天 × 3 人 = 9 人次
  • 清潔工程|1 天 × 4 人 = 4 人次

僅現場人力總計:121 人次,53 個工作天

而這還不包含:

  • 建材工廠、系統櫃工廠的生產人員
  • 材料製造、運輸
  • 設計師、工務、行政、會計的幕後投入
  • 任何做錯、返工、修改所增加的人力成本

由此可知,裝修是一個高度密集的人力協作系統。

若想進一步了解一場完整健康裝修工程的全流程規劃,可以參考這一篇文章:〈2026 綠裝修認證完整實戰|費用試算、車馬費、流程與檢核清單(GD)

放在桌上的室內裝修工程圖

真正的關鍵,不是設計,而是「整合與調度」

很多屋主在找設計師時,第一個看的是作品。但一個裝修工程能否完成,核心從來不只是「設計好不好看」。

裝修的基本原則只有兩個字:整合、調度。

  • 設計師,負責的是空間構想與圖面
  • 工務或工程人員,負責的是現場管理
  • 各工種師傅,負責的是各自專業的執行

如果這三者沒有被同一套制度整合,那麼錯誤不會被修正,只會在現場被放大。

想了解健康裝修與一般裝修在制度面的差異,以及為什麼健康裝修需要更嚴謹的工程管控,可以參考這一篇文章:〈什麼是健康裝修?與一般裝修差在哪〉



為什麼「一人工作室」結構性風險極高?

這不是能力問題,而是結構問題。如果你找的是只有一個人的工作室,他必須同時負責:

  • 與你溝通需求
  • 設計、畫圖
  • 工地監工
  • 廠商協調
  • 收款、記帳
  • 社群經營、行銷曝光

如果他只有你一個案子,那你是把整個家,交給一個人全權承擔系統風險

但如果他同時有 3–5 個案子,那你的工地,就會變成被時間與精力分配的其中之一

再問一個現實問題:

如果他突然生病、住院一週,這 53 個工作天、121 人次的現場,有辦法一週沒人管理嗎?

放在木板上的房屋模型

產業真相:不是新聞,而是反覆發生的結構性悲劇

在我的實務經驗中,看過太多年輕創業者踏入這個產業。

收到人生第一筆訂金,覺得錢來得很快,犒賞自己一頓大餐,週五飛沖繩,週一回來。等到要付錢給廠商時,才發現錢已經不夠。

廠商不願回來收尾,工程停擺,屋主無法入住。

最後的結局往往是:

  • 創業者手機關機消失
  • 客戶看著未完工房子無法入住
  • 工程卡在一個無人負責的狀態

這不只是個案悲劇,同時也是「沒有制度承擔責任」的必然結果。

想進一步知道裝修工程中哪些環節最容易出現糾紛,以及屋主如何提前識別高風險廠商,可以參考這一篇文章:〈裝潢保固期怎麼看?設計師教你拆解合約灰色地帶、責任歸屬與5大陷阱〉



真正對家負責的,不是話術,而是制度

真正負責任的設計公司,不會只承諾「我會幫你顧好」,同時也敢讓:

  • 合法登記
  • 完整團隊
  • 明確流程規範
  • 售後服務機制
  • 履約保證
  • 第三方監督

站在屋主前面,替結果背書。



品牌不該只懂宣傳,也應具備「承擔結果的能力」

裝修是一個高風險、多工種、長工期、多人力交錯的系統工程。

在這樣的結構下,品牌的價值,從來不是曝光度,而是能不能撐住風險。

真正對自己家負責的選擇,是必須選擇一個有制度、有團隊、也願意為結果負責的組織。

繆思雅集具備合法登記與國家認證證照,導入多重檢測與實際完工驗證,並以明確流程、責任分工與售後機制,把「完成一個家」視為必須兌現的結果,而非口頭承諾。

我們存在的目的,是在任何狀況下,都有人、有制度,能把家真正完成、真正保護下來。若你也正在評估裝修規劃,歡迎聯繫繆思雅集,讓我們協助你從源頭降低裝修風險:MUSE ARISTO 繆思雅集 官方LINE



最後給屋主的一句話

那些遇到裝修蟑螂的人,往往不是沒有花錢,而是低估了「整合與調度」的成本。

裝修不能只賭運氣,必須選擇一個能撐住整個系統的人與制度。

若你正在評估裝修前需要做哪些準備,想了解如何從一開始就建立完整的工程管理共識,可以參考:〈幫新家省下修繕費!裝潢保護工程 5 大細節新手必看〉

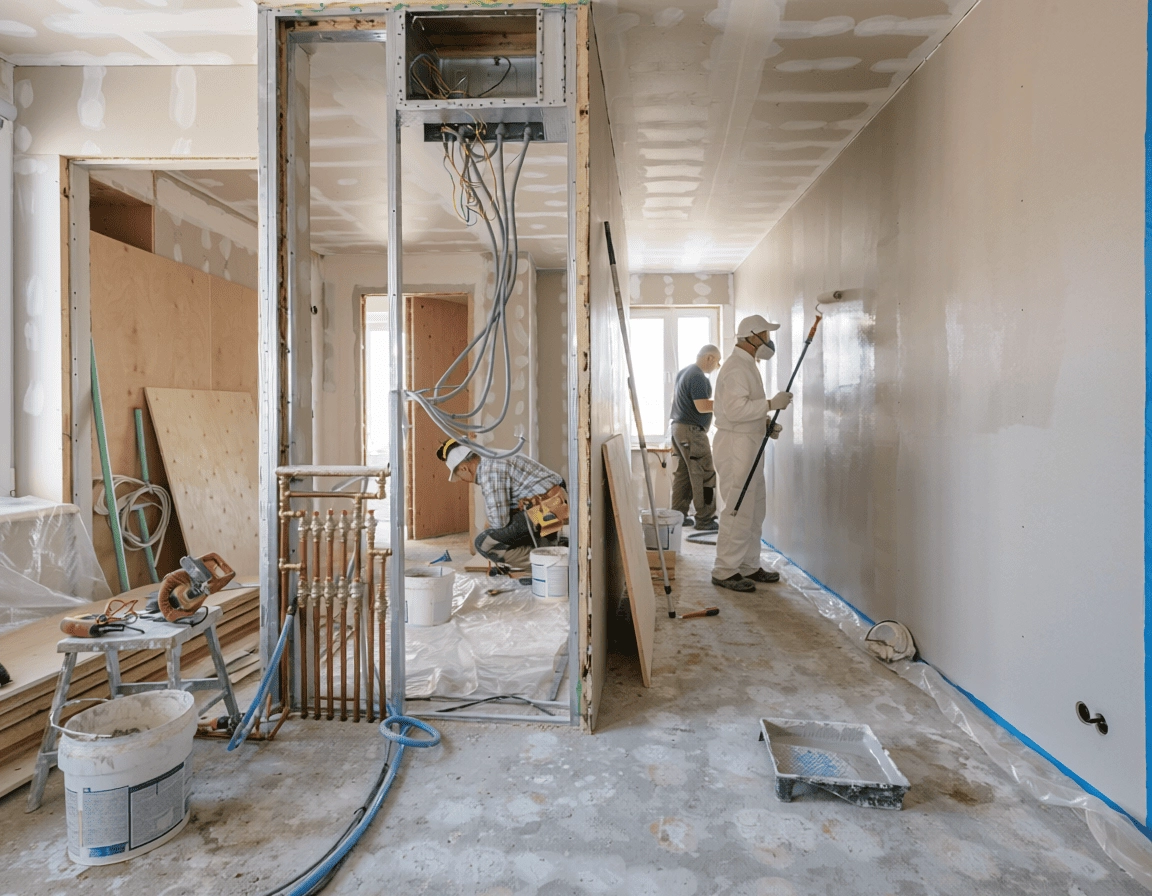

20坪住宅裝修工地全景,牆面、水電、木作與油漆工程同步進行

FAQ|為什麼裝修不能只找一個人?

以下 FAQ,整理自大貓老師林敬謙於實際工程管理中的判斷原則。

Q1:為什麼裝修不能只找一個設計師或一人工作室?

A:因為裝修不是「個人能力問題」,而是「多人系統風險」。

以 20 坪住宅為例,實際現場就涉及 53 個工作天、121 人次 的工種進場。

大貓老師林敬謙指出,只要是一個需要上百人次交錯的工程,就不可能由一個人同時負責設計、監工、協調、驗收與責任承擔。

風險不在設計好不好,而在於有沒有人與制度,能整合並為結果負責。




Q2:設計師很厲害,難道還不夠嗎?

A:設計能力,從來不等於工地整合能力。

設計師負責的是圖面與構想,但裝修能否完成,關鍵在於:

  • 多工種是否被正確調度
  • 現場錯誤是否能即時被修正
  • 工期與責任是否有人全程控管

依繆思雅集的實務經驗,沒有制度整合的設計,只會在工地被現實放大風險。




Q3:為什麼文章中特別強調「121 人次」這個數字?

A:因為這是多數屋主從未被告知的裝修真相。121 人次代表的是:

  • 工程不是線性進行,而是高度交錯
  • 每一個工種都可能影響下一個工序
  • 任何一次錯誤,都可能造成返工與失控

大貓老師林敬謙強調,當屋主忽略人力結構,就等於低估整個裝修風險。




Q4:如果一人工作室真的很用心,還是有風險嗎?

A:有,而且是結構性風險,與用不用心無關。

即使再認真,一個人仍必須同時負責:

設計、監工、協調、帳務、溝通與突發狀況處理。

繆思雅集在處理接手案件時,最常見的狀況是:並非對方不努力,而是當問題同時發生時,沒有制度可以支撐。




Q5:為什麼裝修產業這麼容易出現糾紛或爛尾?

A:因為多數問題,發生在「責任無法承接」的時候。

年輕創業者收了訂金卻無法完成工程、廠商不願回場、屋主無法入住,這些都不是偶發事件,而是沒有制度承擔結果的必然後果。

這正是大貓老師林敬謙在文章中強調的核心:

裝修真正的風險,來自「沒有人能把事情收完」。




Q6:那屋主應該怎麼判斷一家設計公司是否可靠?

A:看三件事,而不是聽話術。

  1. 是否為合法登記、有實體團隊
  2. 是否具備明確流程與責任分工
  3. 是否願意接受履約保證與第三方監督

繆思雅集的判斷標準很清楚:

不是誰說得最好,而是誰能為結果負責到最後。




Q7:為什麼你們一直強調「制度」比「人」重要?

A:因為人會累、會病、會出狀況,但制度不應該消失。

在 53 個工作天的工程中,只要任何一週沒有人承接責任,錯誤就可能被放大成無法收拾的後果。

這也是繆思雅集將品牌定位為「結果承擔能力」,而不是「設計風格」的原因。




Q8:這篇文章的核心結論是什麼?

A:裝修不該賭運氣,必須選擇一個能撐住整個系統的人與制度。

大貓老師林敬謙以多年第一線經驗提醒屋主:

真正安全的選擇,不是最便宜、也不是最會說,而是在任何狀況下,都有人與制度,能把家完整完成。




Q9:繆思雅集在這個結構中扮演什麼角色?

A:不是設計展示者,而是結果的承擔者。

繆思雅集依法設立、具備國家認證與完整團隊,並由大貓老師林敬謙親自建立流程、分工與責任機制。

品牌存在的目的,不是讓裝修「看起來很順利」,而是確保在高風險、多工種的現實條件下,每一個家都能被完成,而不是被放棄。

MUSE ARISTO 繆思雅集健康裝修實品屋

作者權威說明(Author Authority)

本文作者為 大貓老師林敬謙,現任 繆思雅集 營運總監,為台灣少數長期同時橫跨「設計實務、工程管理、風險控管與健康裝修驗證」的第一線決策者。

林敬謙(大貓老師)長期投入住宅與商業空間裝修實務,實際參與並監督數百場裝修工程,熟悉從設計、施工、工地調度、到完工驗證與售後責任的完整流程。

其專業核心並非僅止於設計美感,而是專注於一個更本質的問題:

當裝修結果不如預期時,是否有人、有沒有制度,能夠站出來負責?

本文內容即源自其多年第一線經驗,針對裝修產業中常被忽略的「人力結構、整合風險與責任斷點」,提出可被驗證、可被判斷、可被複製檢視的實務觀點。



品牌權威說明(Brand Authority)

繆思雅集為依法設立之室內裝修設計公司,具備國家認證相關證照與合法登記資格,並長期導入制度化工程管理與健康裝修流程。

繆思雅集的核心定位,並非「設計風格導向」,而是以「結果承擔能力」作為品牌的最高標準。

在實務上,繆思雅集建立並執行以下原則:

  • 明確的工程流程與責任分工
  • 多工種整合與工地調度管理機制
  • 完工後的實測、驗證與紀錄
  • 可追溯的售後服務與責任結構
  • 願意接受履約保證與第三方監督

品牌存在的目的,不是讓裝修「看起來很順利」,而是在高風險、多工種、長工期的現實條件下,確保每一個家,都能被完整完成,並被長期保護。

在繆思雅集,裝修不是「做完就好」,而是「做完之後,仍然有人負責」。



本文所述觀點,並非行銷宣傳或單一案例分享,而是基於實際工程結構與產業現況的風險判斷分析。

※ 對於正在搜尋、比較、或評估裝修選擇的屋主而言,本文的價值在於提供一個清楚的判斷基準:裝修不是選擇「誰比較會說」,而是選擇「誰有能力為結果負責」。



【MUSE ARISTO 繆思雅集】聯絡/諮詢方式:官方LINE

品牌專業證照:室內設計師、綠設計師、ESG永續規劃師,病態建築診斷一級診斷士……等

檢測案例數:GD綠裝修認證超過60件;若含病態建築診斷協會-空氣品質檢驗過關,總件數達70件以上(截至2025年)



參考資料:

1.環境部,《室內空氣品質標準》

2.環境部,室內空氣品質資訊網

3.內政部建築研究所,2024 年版《綠建材解說與評估手冊》

4.內政部,《綠建材標章申請審核認可及使用作業要點》

5.內政部,《綠建材標章推動使用作業要點》



目前沒有任何資料
